Racibórz:

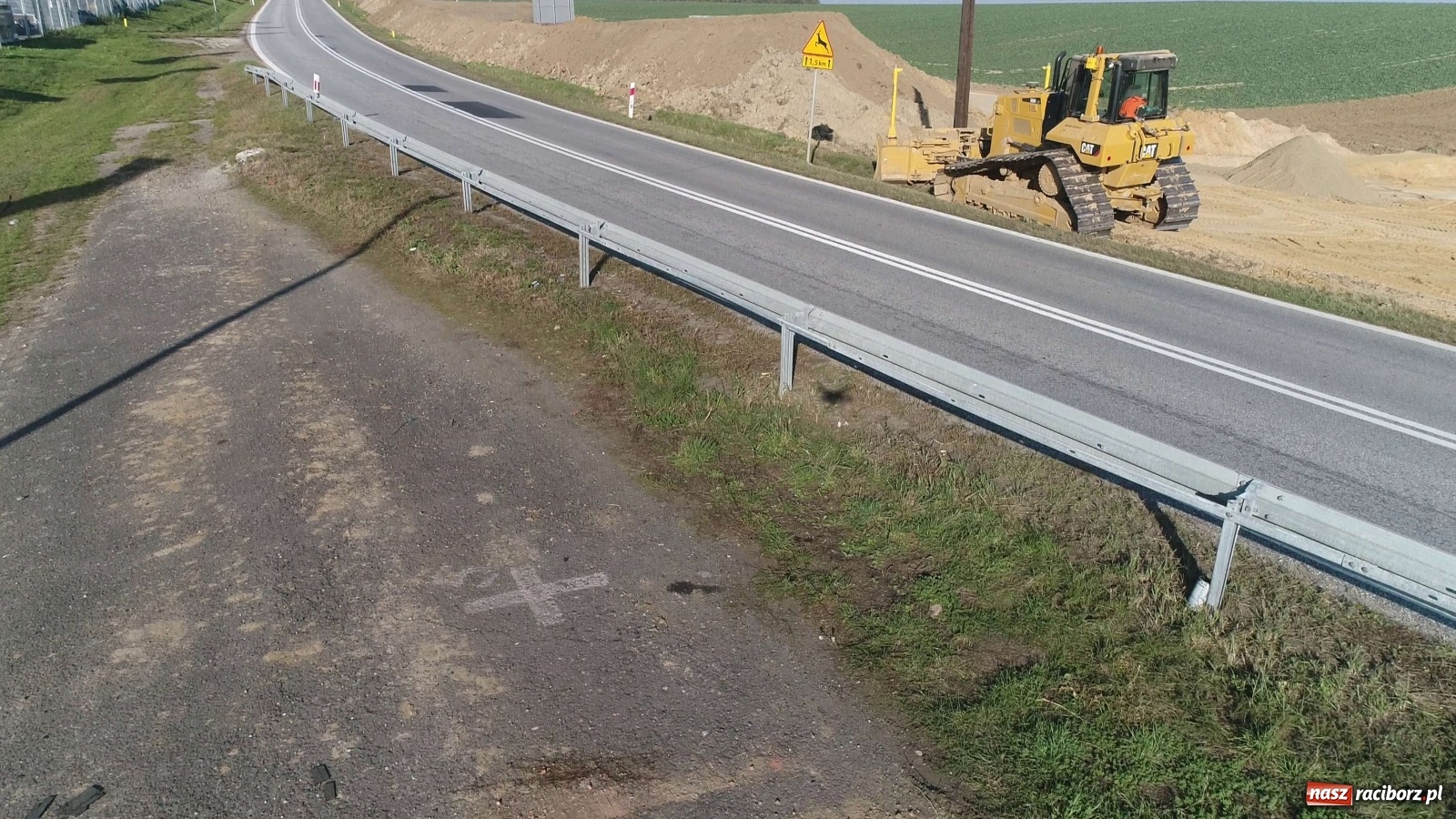

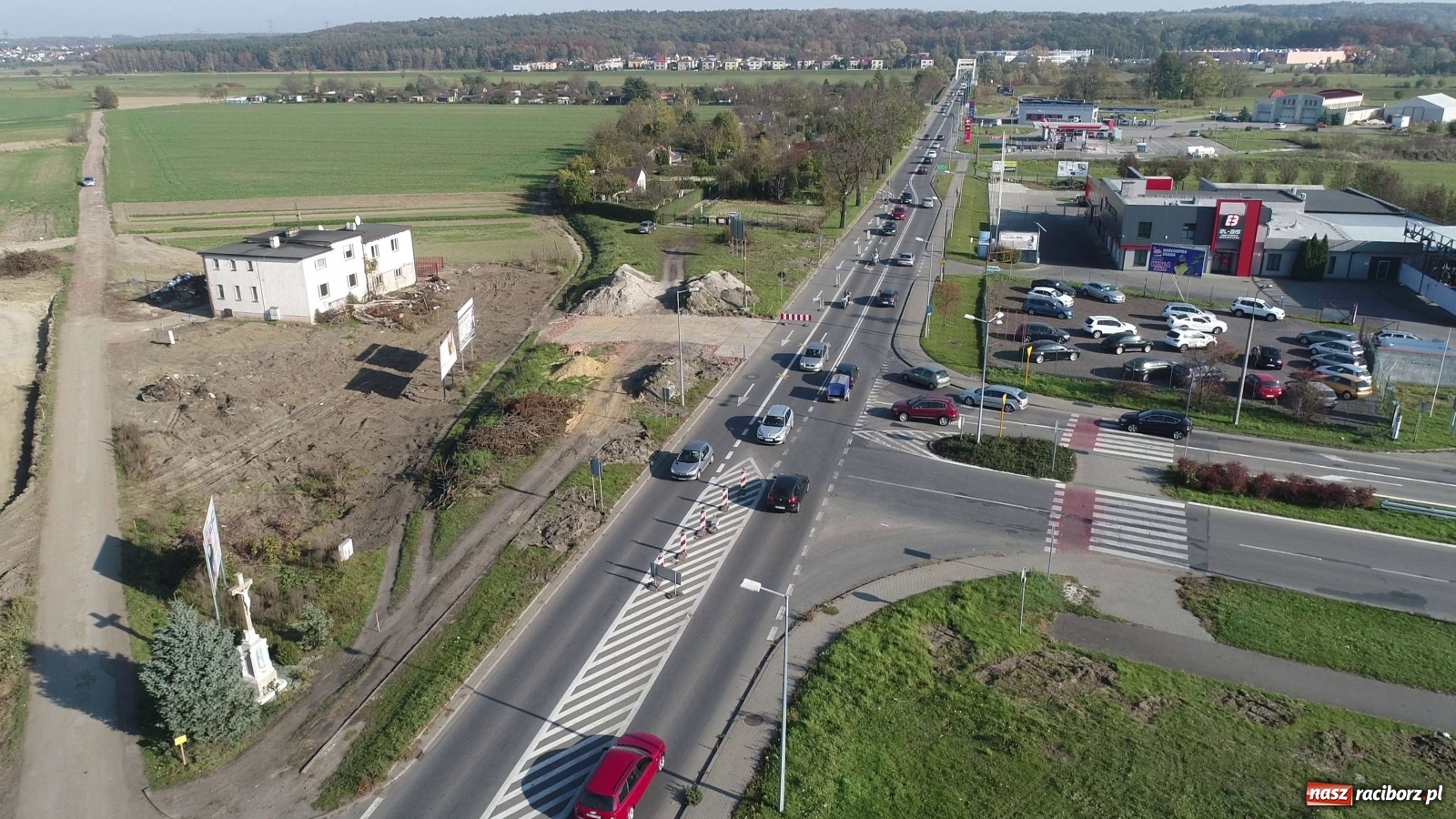

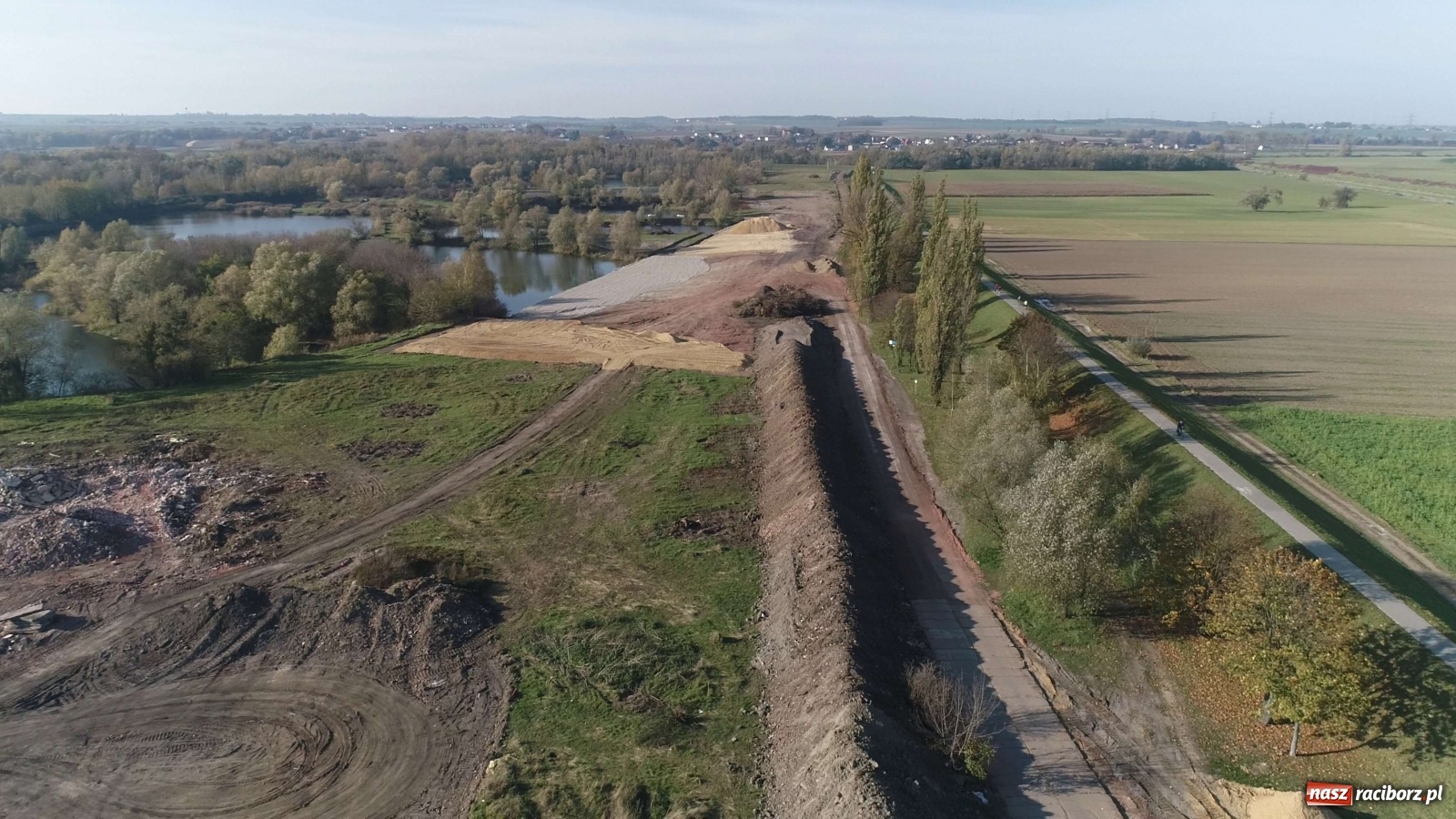

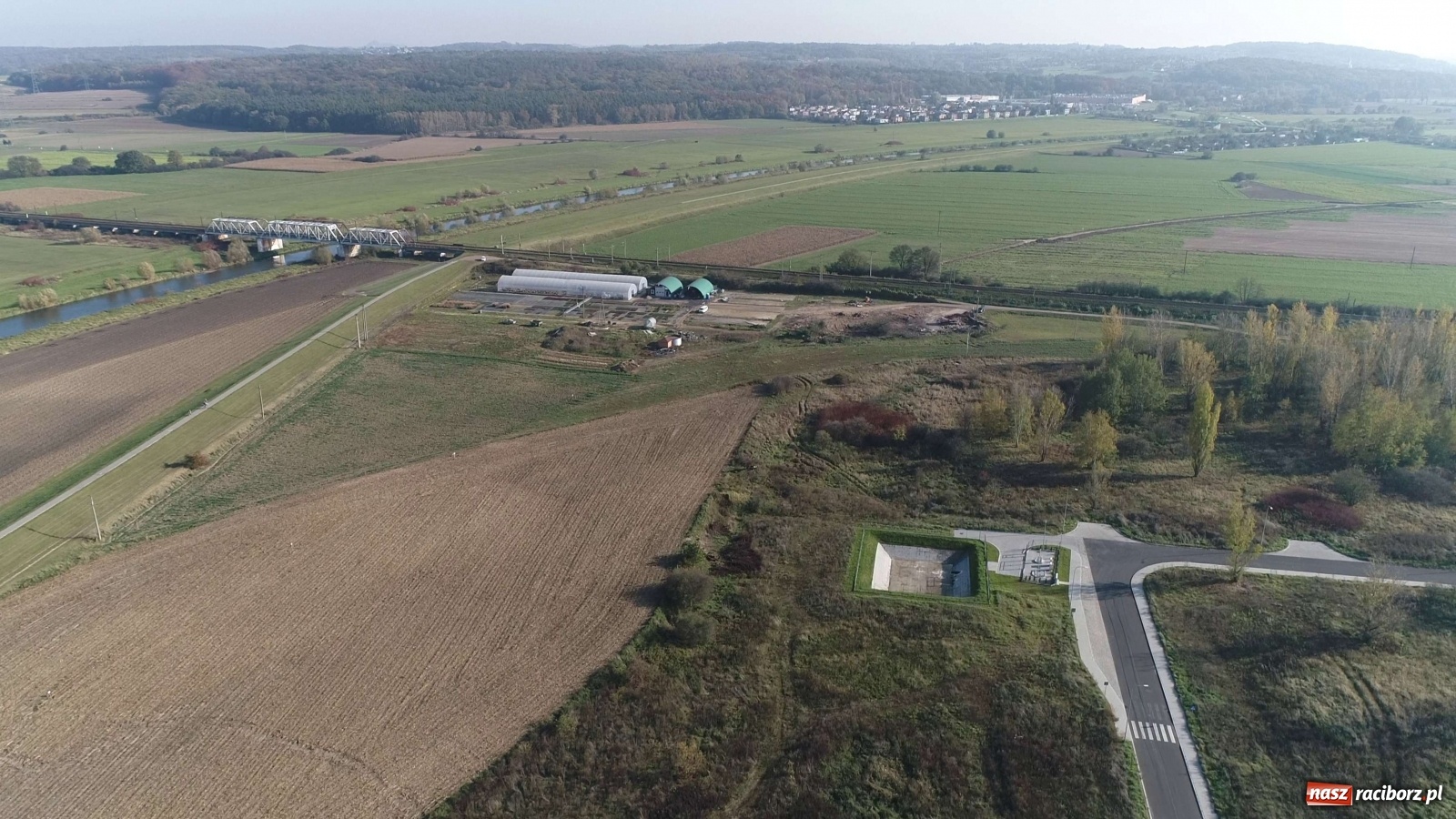

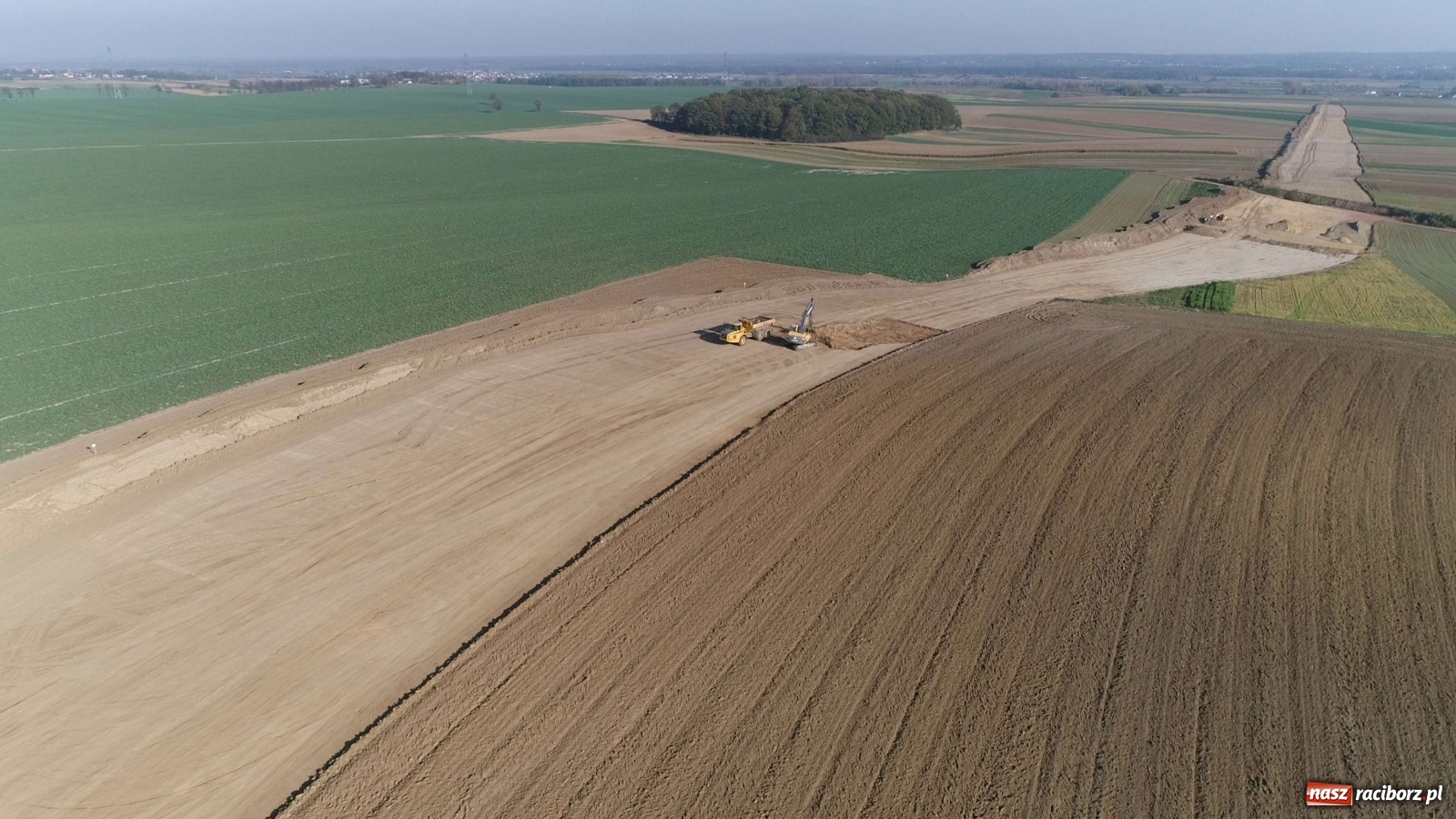

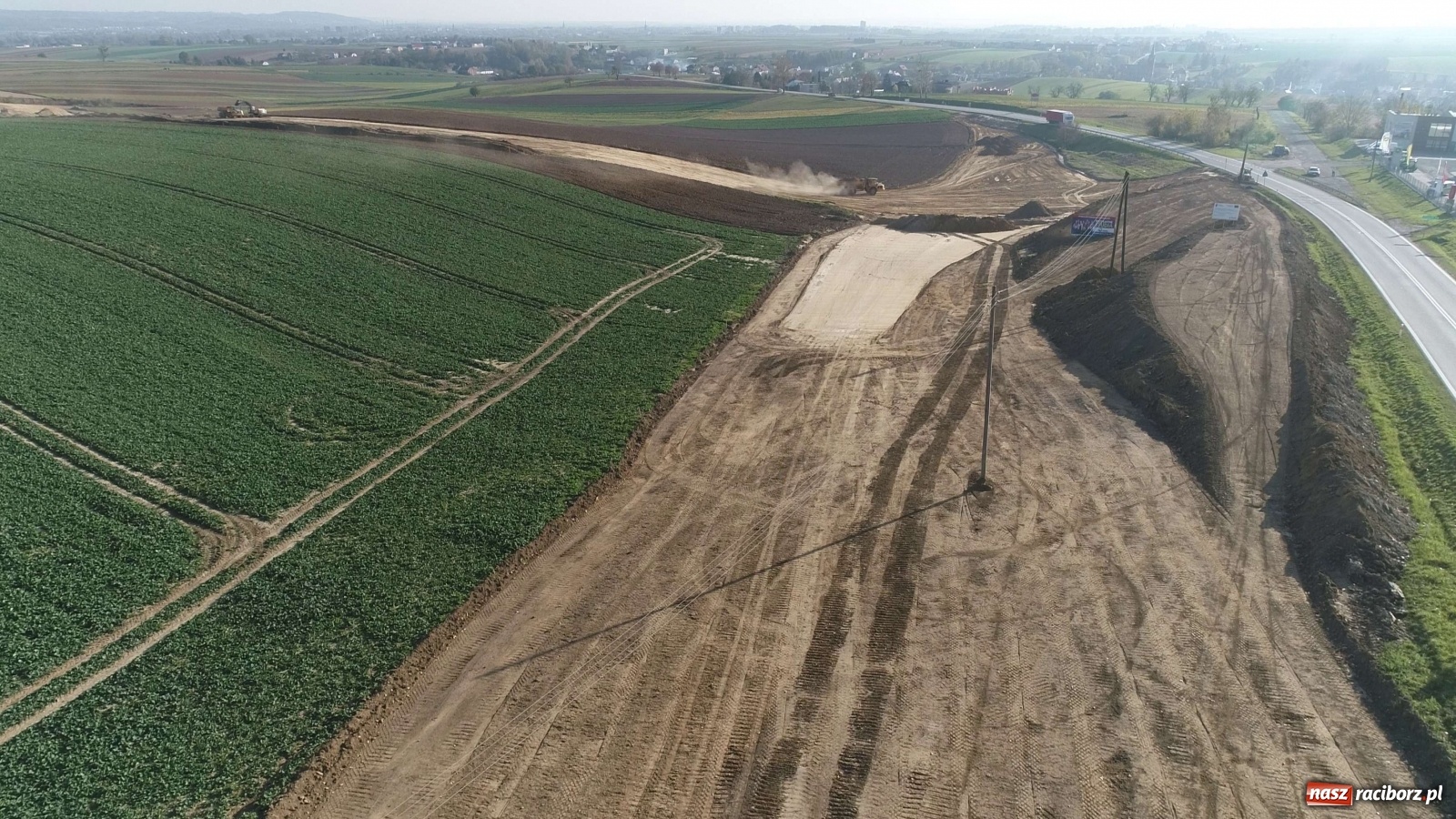

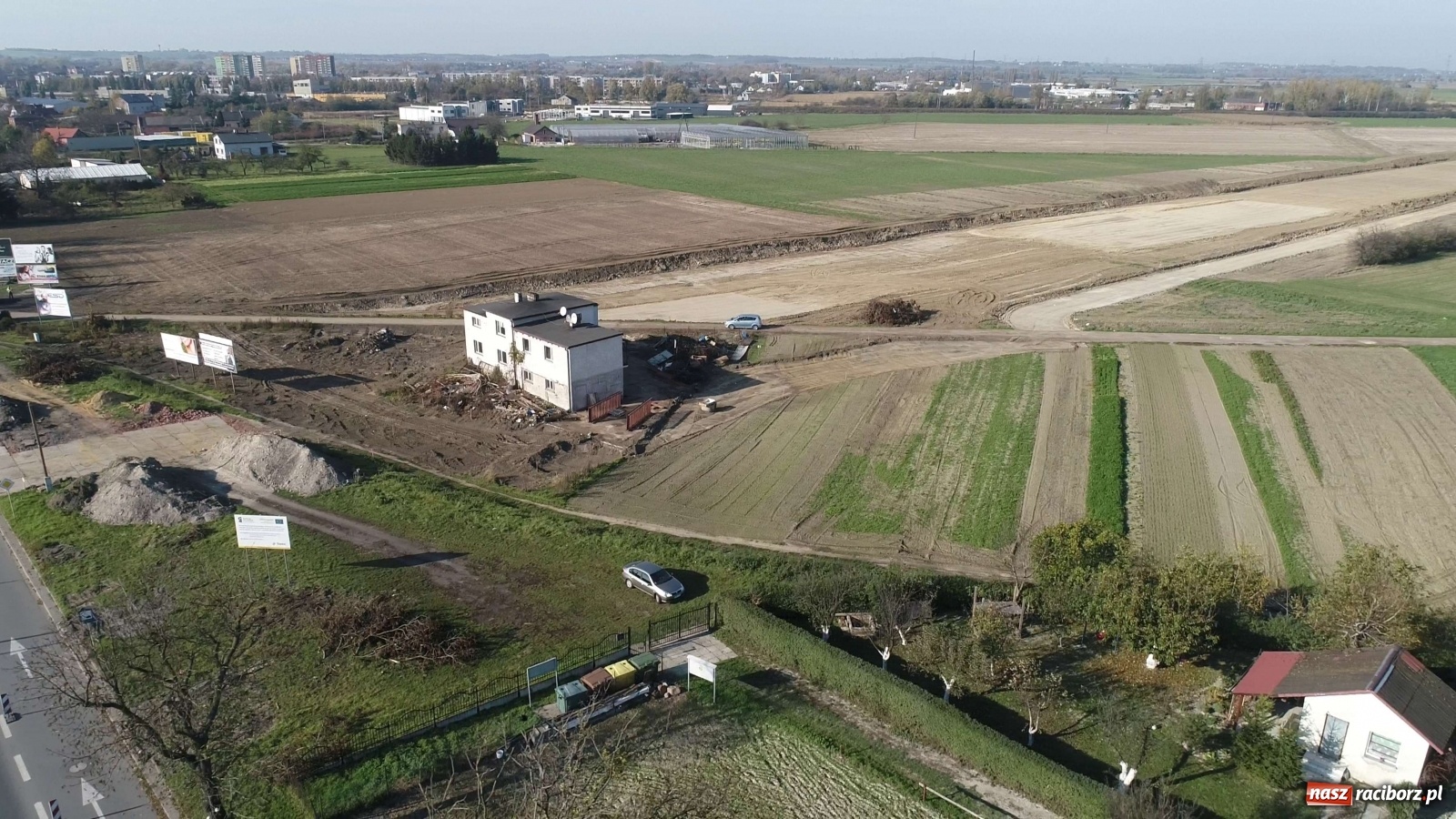

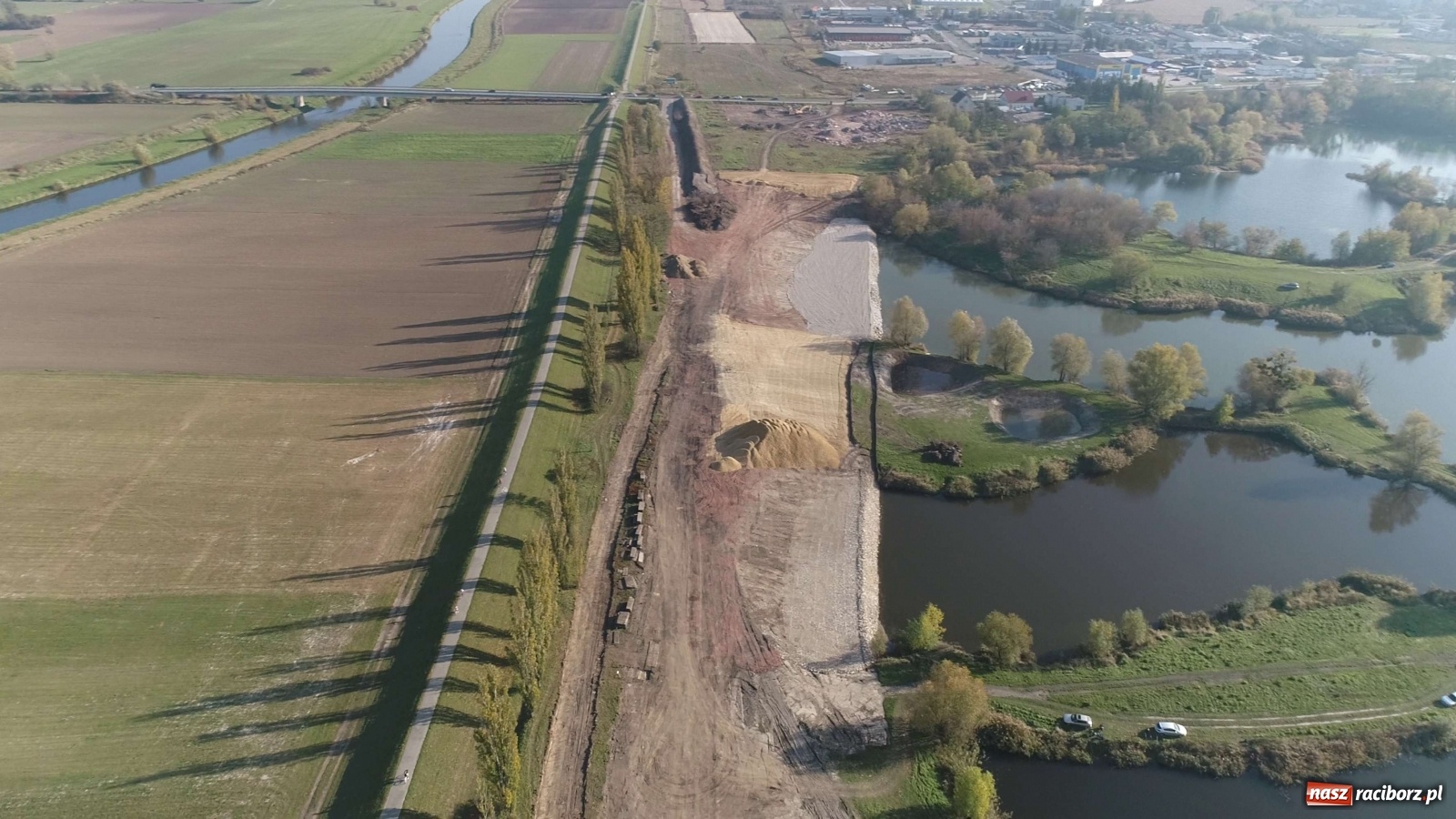

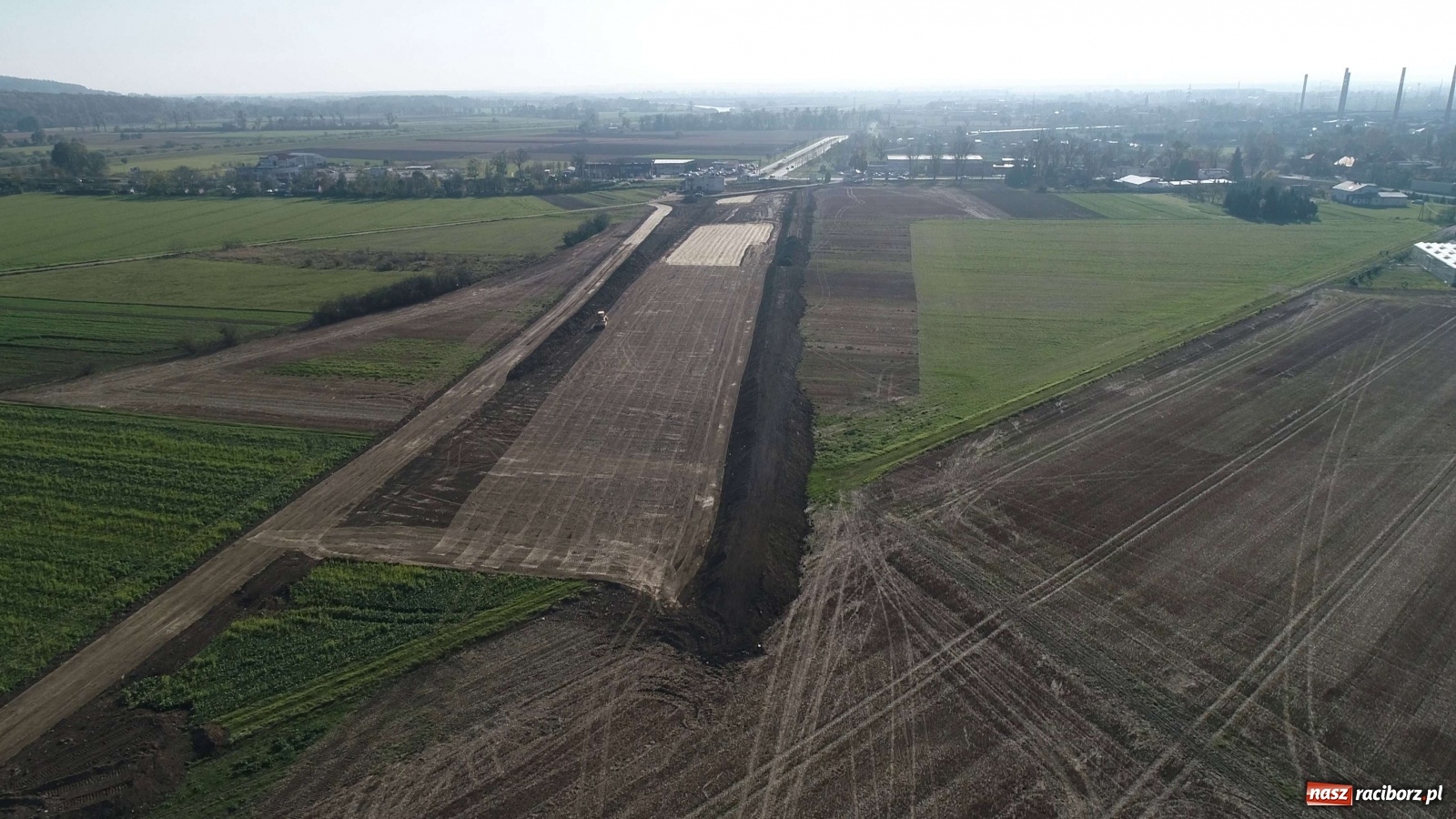

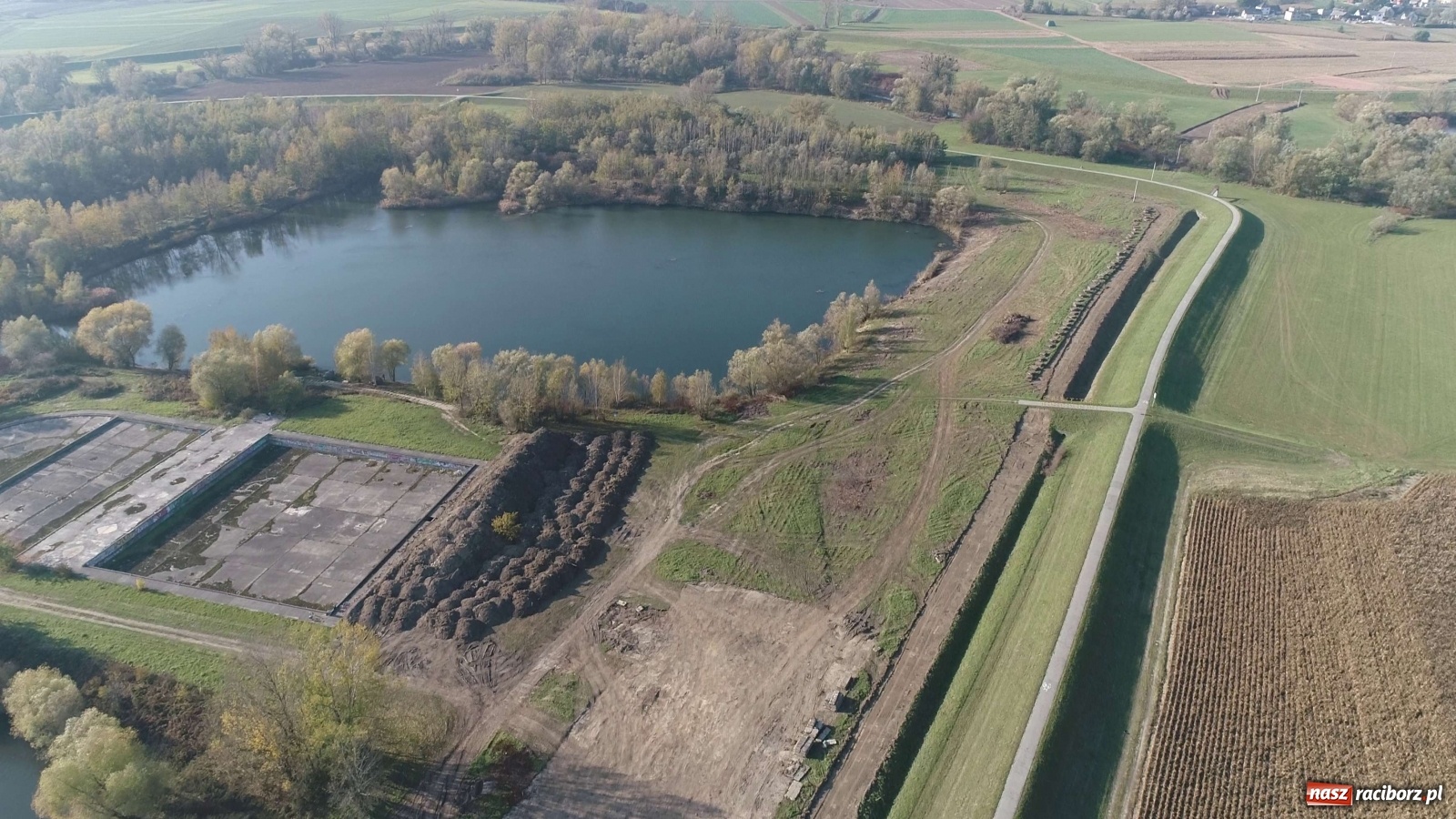

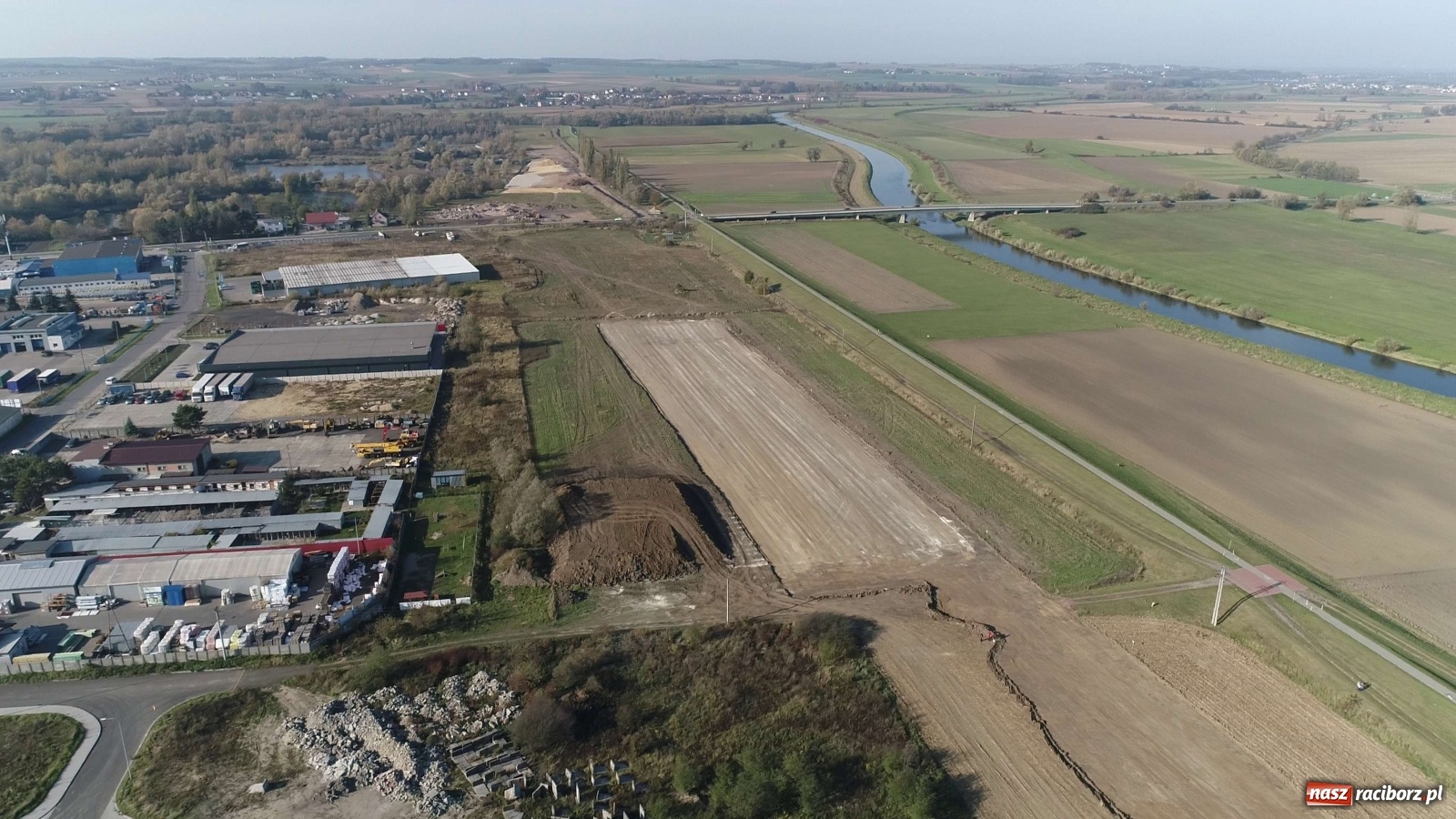

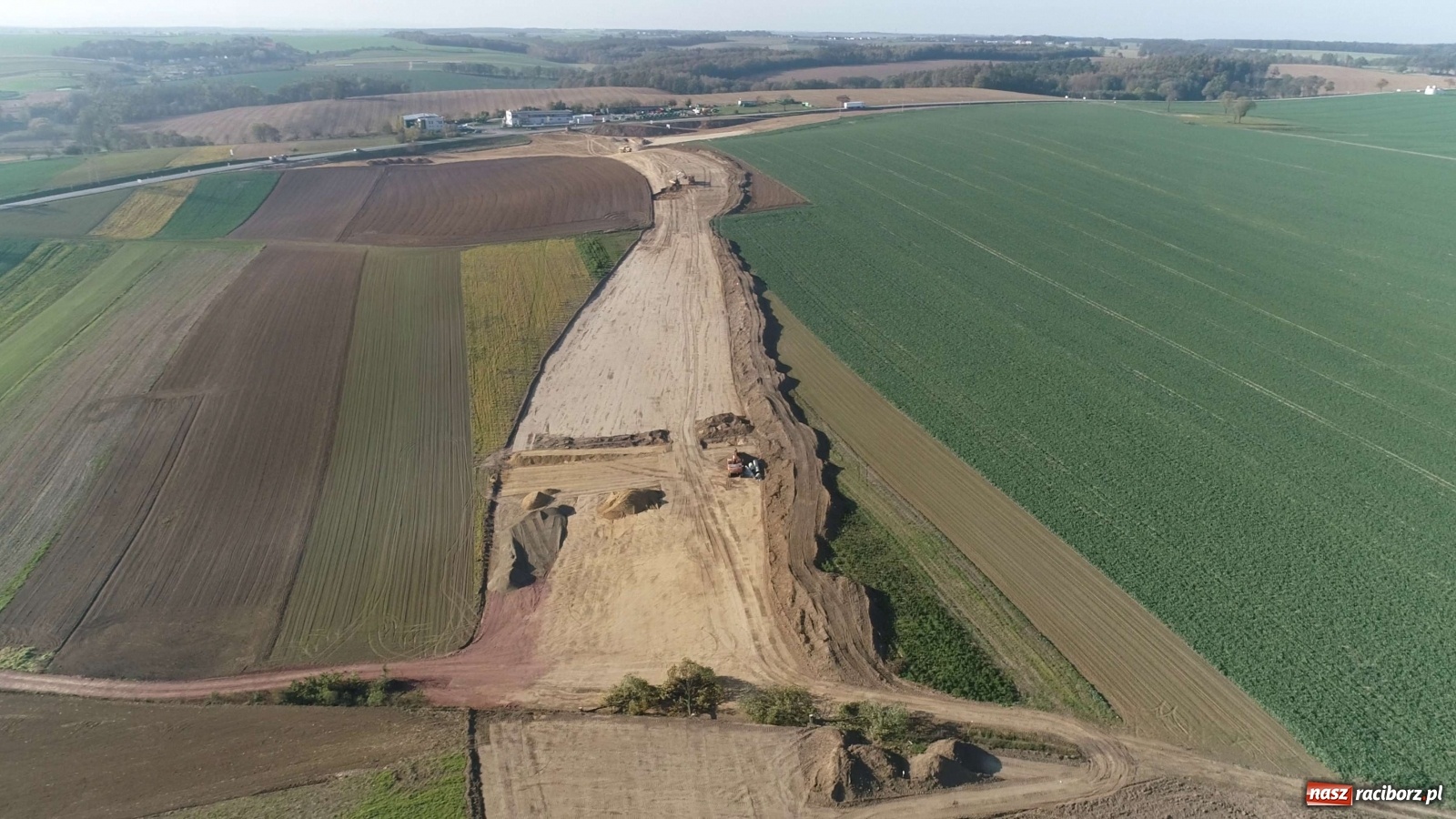

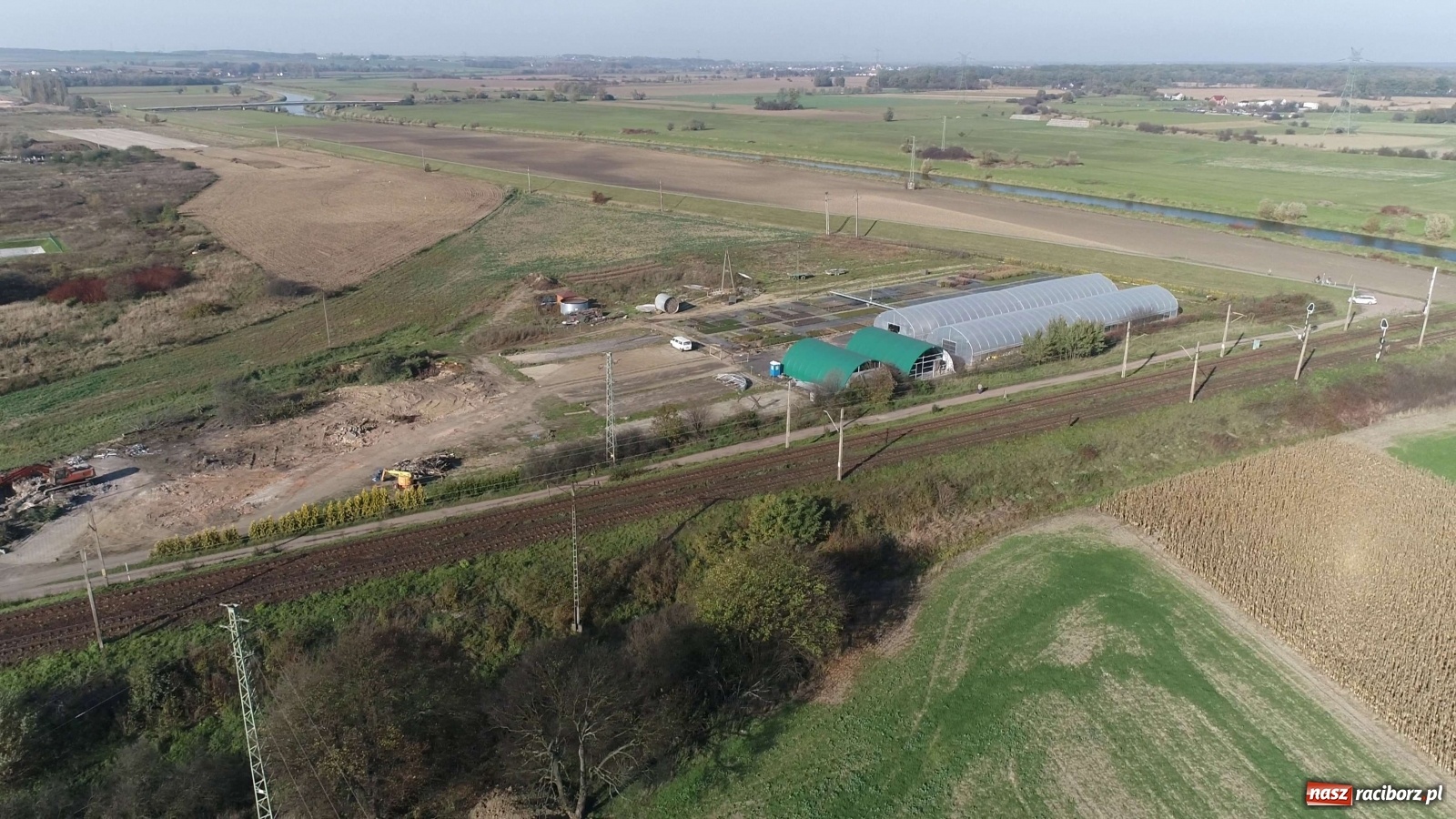

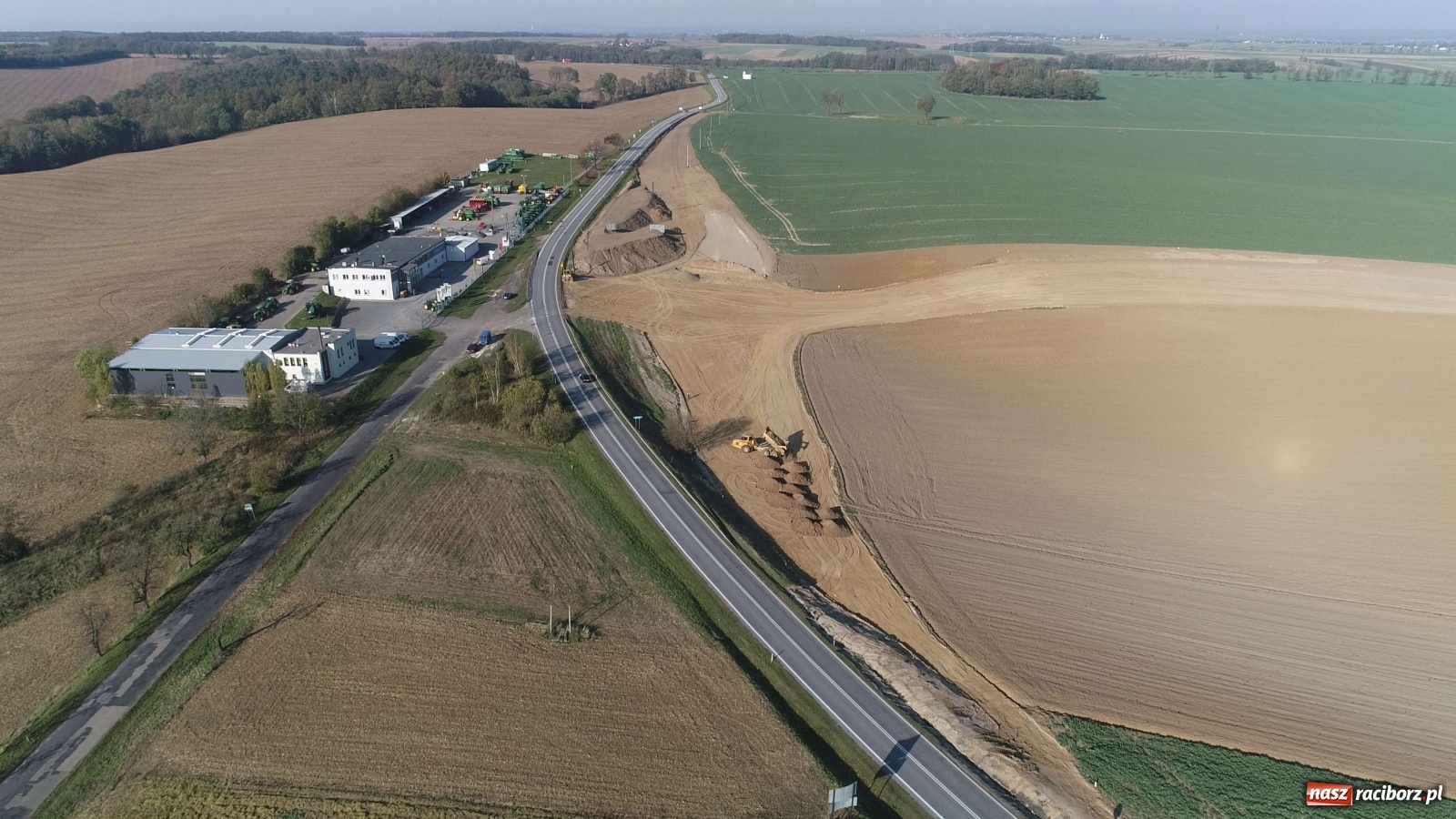

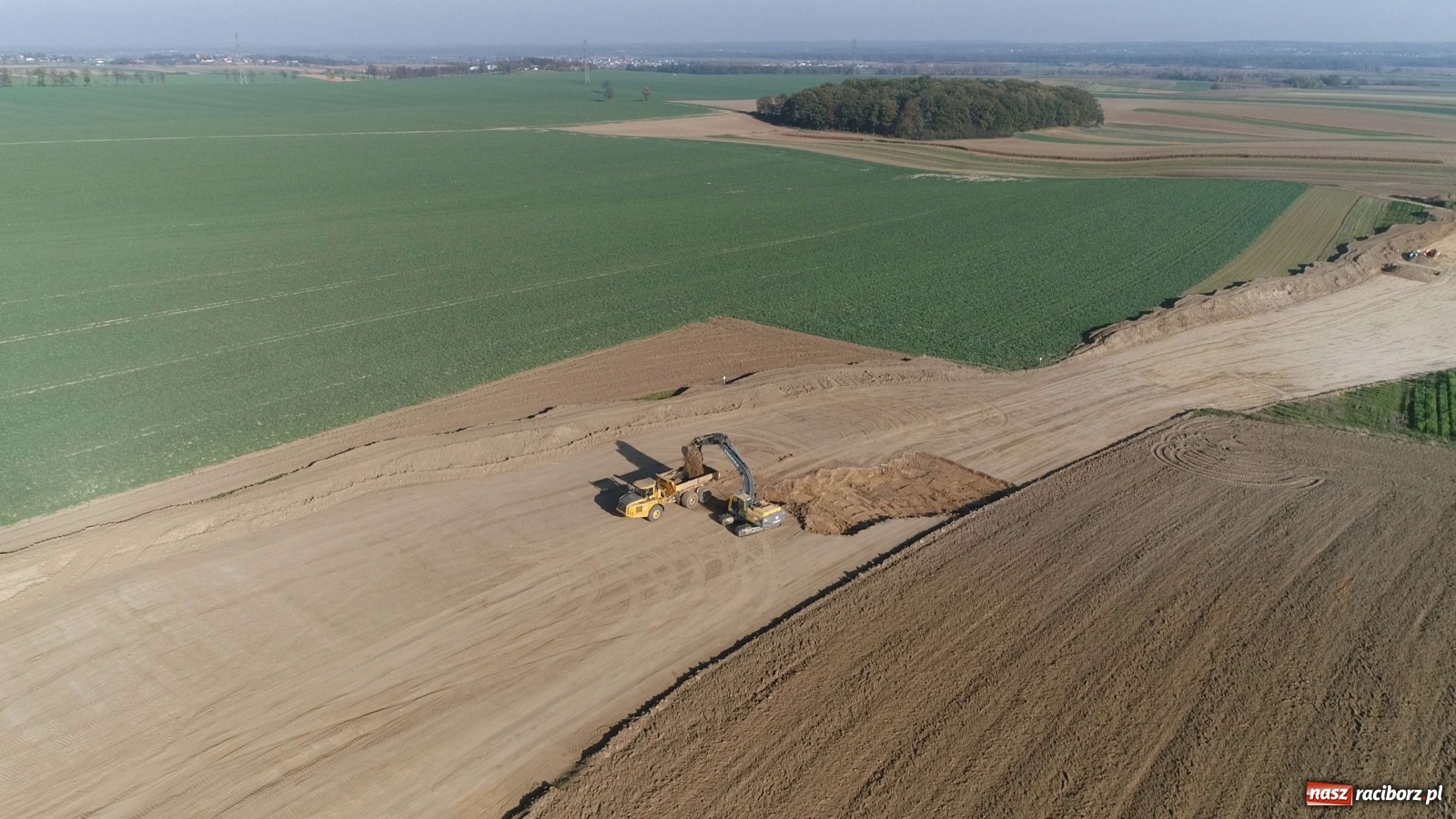

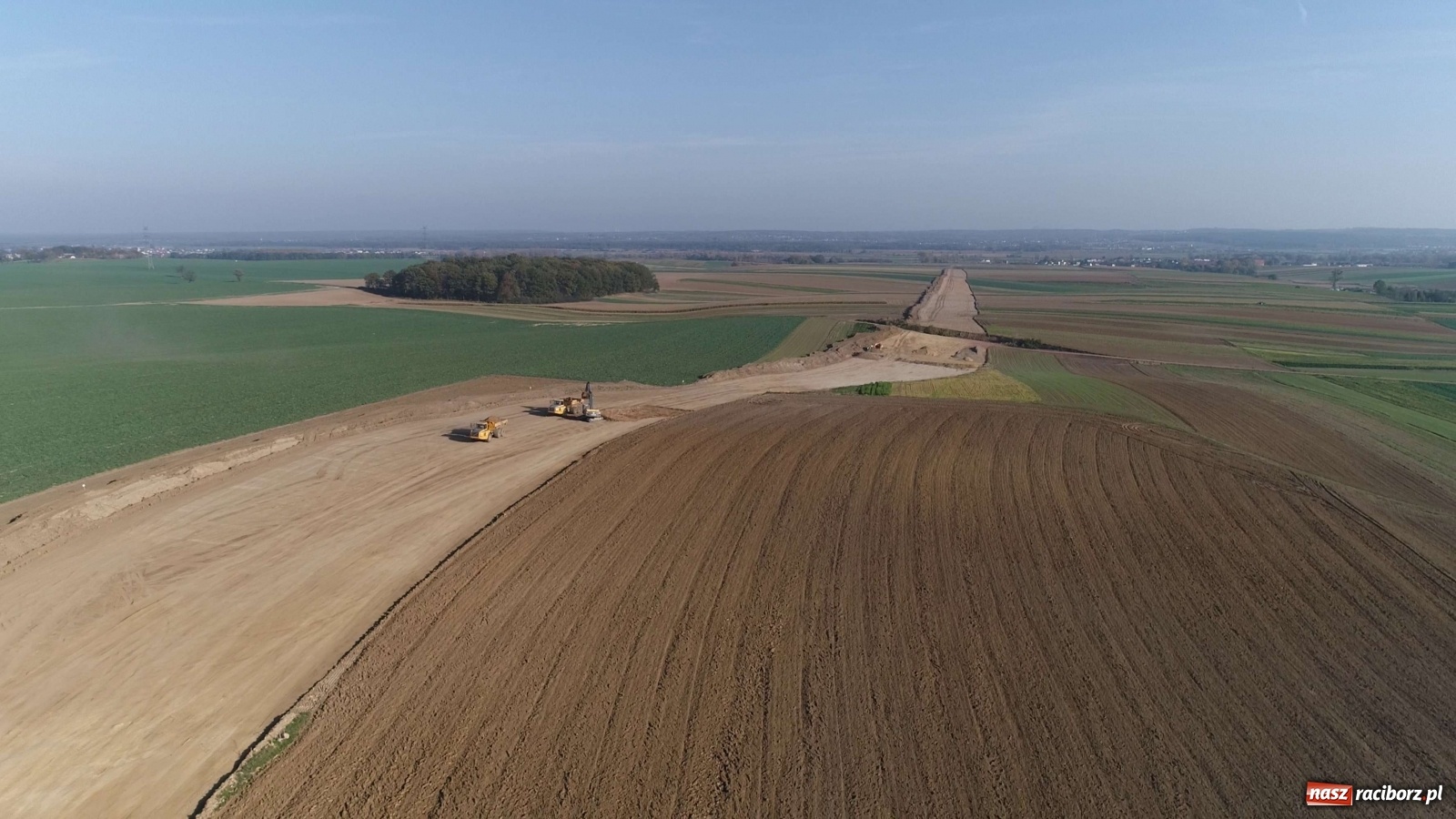

Postęp prac przy wschodniej obwodnicy Raciborza widać szczególnie w rejonie DK 45 na wysokości Miedoni i gminy Rudnik. Arteria pobiegnie wzdłuż Odry a potem Ulgi do skrzyżowania z Piaskową-Rybnicką. Wykonawca podał szczegółowy harmonogram prac.

Obwodnica, którą na zlecenie Zarządu Dróg Wojewódzkich w Katowicach za ponad 296 mln zł wybuduje do końca lutego 2022 r. firma Strabag Infrastruktura Południe, będzie miała 7,83 km długości na odcinku od Miedoni (skrzyżowanie z DK 45 Racibórz-Opole) wzdłuż Ulgi do skrzyżowania z Piaskową-Rybnicką. Formalnie będzie to nowy ślad drogi wojewódzkiej nr 935 - od Miedoni do Rudzkiej jednojezdniowy w każdą stronę, dalej dwujezdniowy. Skrzyżowanie Rybnicka-Piaskowa zostanie zamienione w rondo.

ROBOTY BUDOWLANE 29.08.2019 21.01.2022

kolejno liczba dni na prace, termin prowadzenia robót

13 ROBOTY PRZYGOTOWAWCZE 548 dn 29.08.2019 21.01.2022
14 ODTWORZENIE TRASY I PKT WYSOKOŚCIOWYCH 548 dn 29.08.2019 21.01.2022
17 SEKCJA I 491 dn 21.09.2019 29.10.2021
18 DK-45 - WŁĄCZENIE OBWODNICY DO DK-45 - strona wschodnia 90 dn 18.05.2021 31.08.2021
34 DK-45 - WŁĄCZENIE OBWODNICY DO DK-45 - strona zachodnia 51 dn 31.08.2021 29.10.2021
49 0+300 - 1+070,30 (WG-1) 315 dn 21.09.2019 01.04.2021
62 Wiadukt drogowy WG-1 w km 1+070,30 w ciągu drogi regionalnej nad drogą gruntową 325 dn 08.11.2019 04.06.2021
71 1+070,30 (WG-1) - 3+265 (MZ-1) wraz z ul. Podmiejską 358 dn 21.10.2019 25.06.2021
87 Przejście dla małych zwierząt PDZ-MZ-1 w km 3+265 160 dn 07.04.2020 15.10.2020
90 3+265 (MZ-1) - 3+500 (MZ-2) 288 dn 27.11.2019 08.05.2021
101 Przejście dla małych zwierząt PDZ-MZ-2 w km 3+500 160 dn 15.04.2020 21.10.2020
104 3+500 (MZ-2) - 3+718,10 (WG-2) 360 dn 09.10.2019 16.06.2021
118 Wiadukt drogowy WG-2 w ciągu drogi regionalnej w km 3+718,10 nad drogą gruntową 303 dn 26.03.2020 25.06.2021
128 3+718,10 (WG-2) - 4+274,06 (WG-3) 403 dn 03.10.2019 30.07.2021
144 Wiadukt drogowy WG-3 w ciągu drogi regionalnej w km 4+274,06 nad droga gruntową 300 dn 15.04.2020 09.07.2021
153 4+274,06 (WG-3) - 4+590 (MG-1) 290 dn 01.04.2020 16.06.2021
165 SEKCJA II 510 dn 03.10.2019 04.12.2021
166 Most drogowy MG-1 (PZD-3) w ciągu drogi regionalnej w km 4+610,80 przez rzekę Odrę 490 dn 26.10.2019 04.12.2021
183 4+960 (MG-1) - 5+843,94 (WG-4) 463 dn 03.10.2019 08.10.2021
202 Łącznica nr 1 i Łącznica nr 2 450 dn 09.10.2019 29.09.2021
216 Wiadukt drogowy WG-4 w ciągu drogi regionalnej w km 5+843,94 nad DW 919 (ul. Rudzka) 440 dn 08.11.2019 16.10.2021
225 ul. Rudzka (DW-919) strona lewa 83 dn 09.04.2021 19.07.2021
242 ul. Rudzka (DW-919) strona prawa 80 dn 19.07.2021 20.10.2021
259 Łącznica nr 3 i Łącznica nr 4 424 dn 08.11.2019 28.09.2021
272 5+843,94 (WG-4) - 6+837,10 (WG-5) 459 dn 03.10.2019 04.10.2021
287 Przebudowa sieci trakcyjnej 30 dn 15.05.2020 19.06.2020
289 Wiadukt drogowy WG-5 w ciągu drogi regionalnej w km 6+837,10 nad koleją i drogą gminną 466 dn 09.10.2019 18.10.2021
301 6+837,10 (WG-5) - 7+734,16 wraz z I połową ronda 350 dn 03.10.2019 28.05.2021
320 Włączenie do ul. Rybnickiej (DW 935) strona północna wraz z II połową ron6d7a dn 20.03.2021 12.06.2021
336 Włączenie do ul. Rybnickiej (DW 935) strona południowa 73 dn 12.06.2021 06.09.2021
352 Drogi serwisowe 522 dn 21.09.2019 07.12.2021
383 DOKUMENTY WYKONAWCY PO ZAKOŃCZENIU CAŁOŚCI ROBÓT 8 dn 06.12.2021 28.02.2022
387 ZAKOŃCZENIE KONTRAKTU 0 dn 28.02.2022 28.02.2022

Autor: red., fot. i wideo Rafał Ćwirta, redakcja@naszraciborz.pl
